七月流火,暑氣蒸騰,鼎鑫?幸福滙的施工現場工人們依舊穩穩地守在崗位上,手上的動作一刻未歇——仿佛這蒸騰的暑氣、刺眼的汗水,都敵不過那份沉甸甸的堅持。這不僅是一場與時間的賽跑,更是鼎鑫?幸福滙以赤誠匠心鑄就商業新地標的生動實踐。
    工人們手中的抹子反復摩挲墻面,直到觸感如鏡面般平整;電工師傅工整布線,確保每根管線的走向都井井有條。窗戶安裝工人對窗口尺寸多次復核調整,并且細致處理窗框與墻體間隙的填充密封,確保窗框安裝位置準確、牢固,整體工程按計劃有序推進。這不是對速度的妥協,而是用“慢工”“打磨”“細活”,讓每一道工序都經得起時間的檢驗,讓建筑不僅是空間的容器,更是品質的載體。
    此刻,就讓我們一同走進月工程現場,感受商業地標拔節生長的脈搏,見證商業藍圖的精彩蝶變,并肩共赴財富新征程。

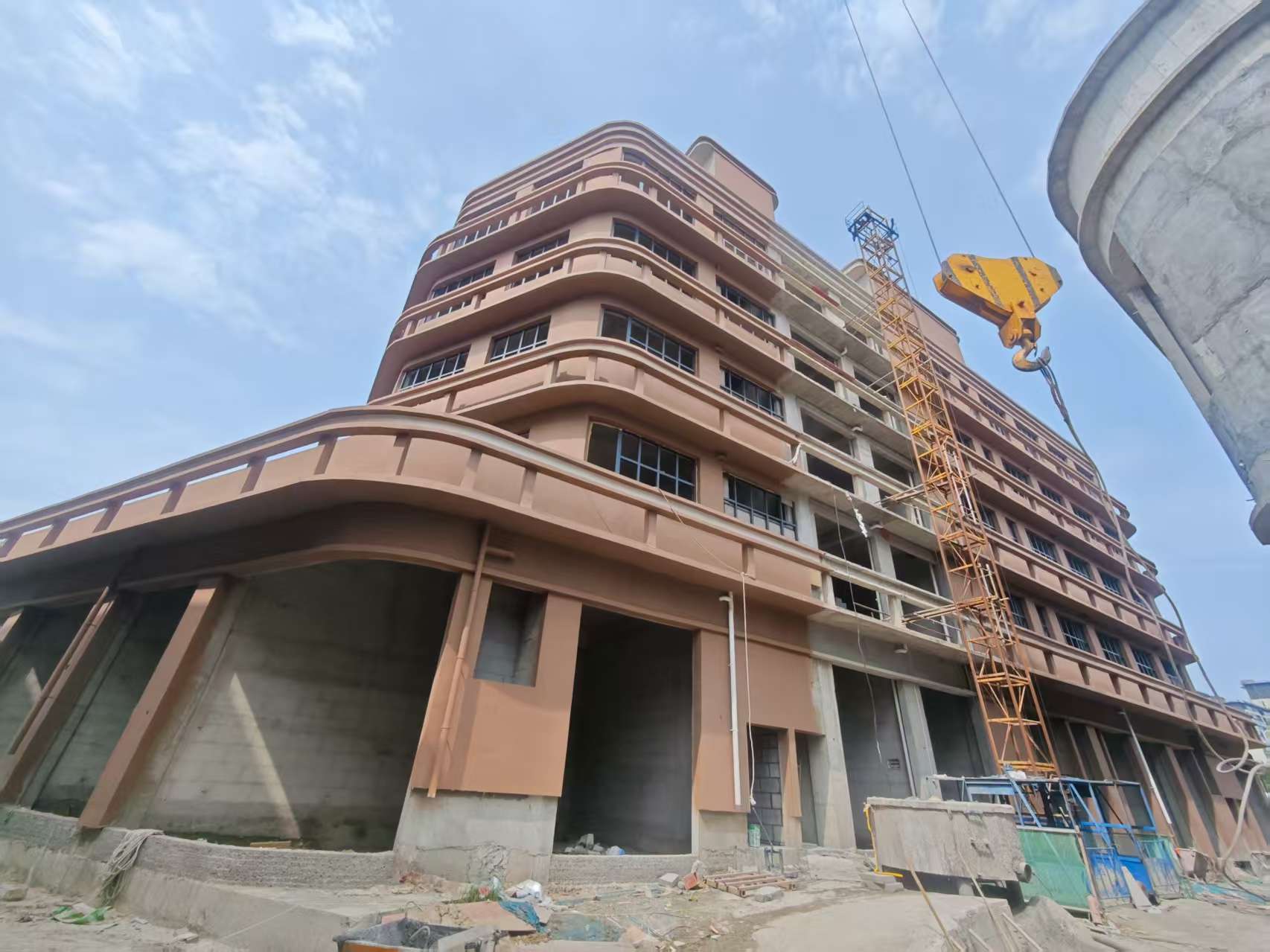

     1#樓門窗安裝完成75%,外墻保溫施工完成,外墻真石漆完成整體80%





      1#樓水電預埋完成,墻體粉刷完成

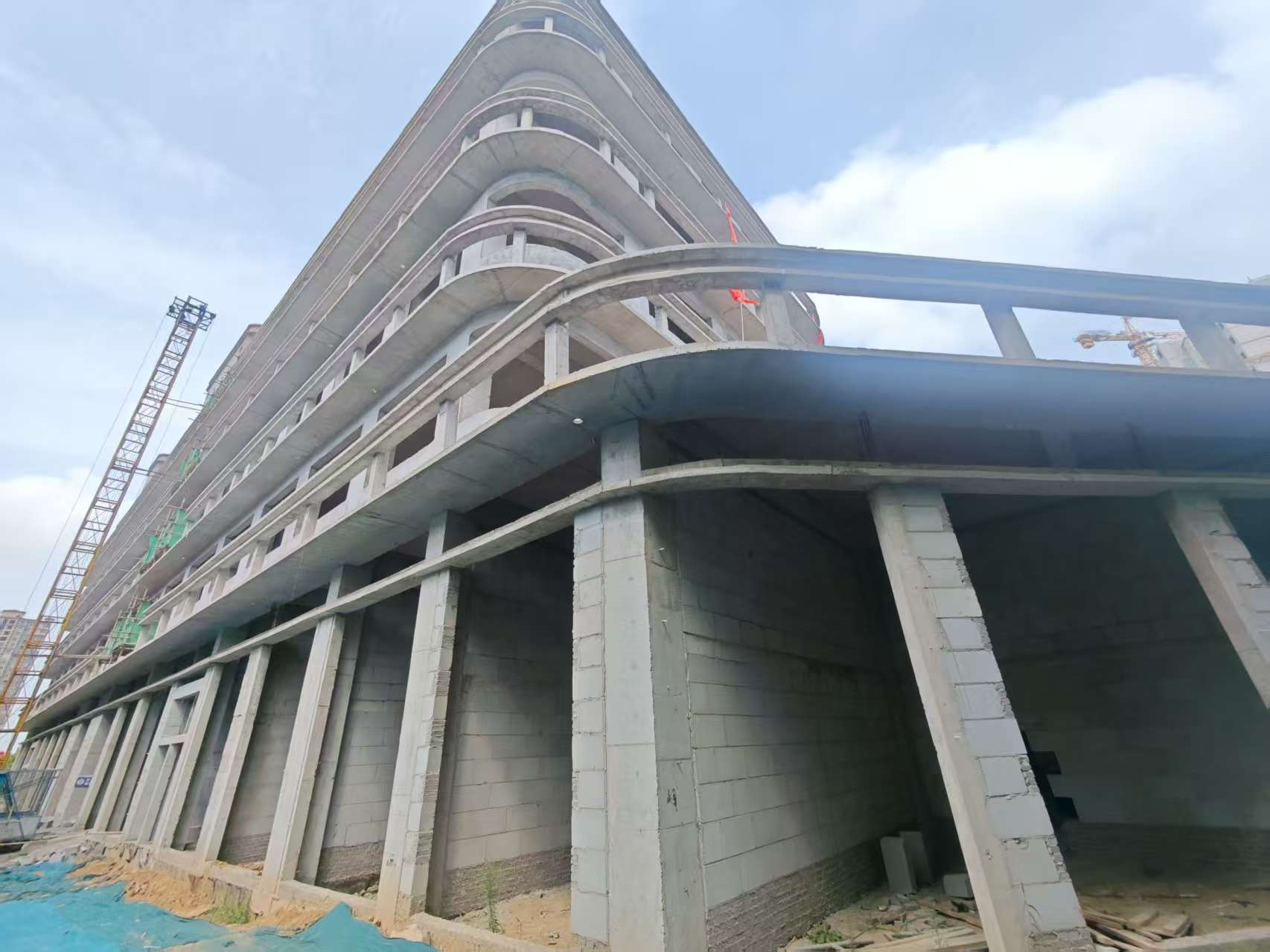

2#樓門窗安裝完成75%,外墻保溫施工完成。外墻真石漆完成整體70%



                        2#樓水電預埋完成,墻體粉刷完成。

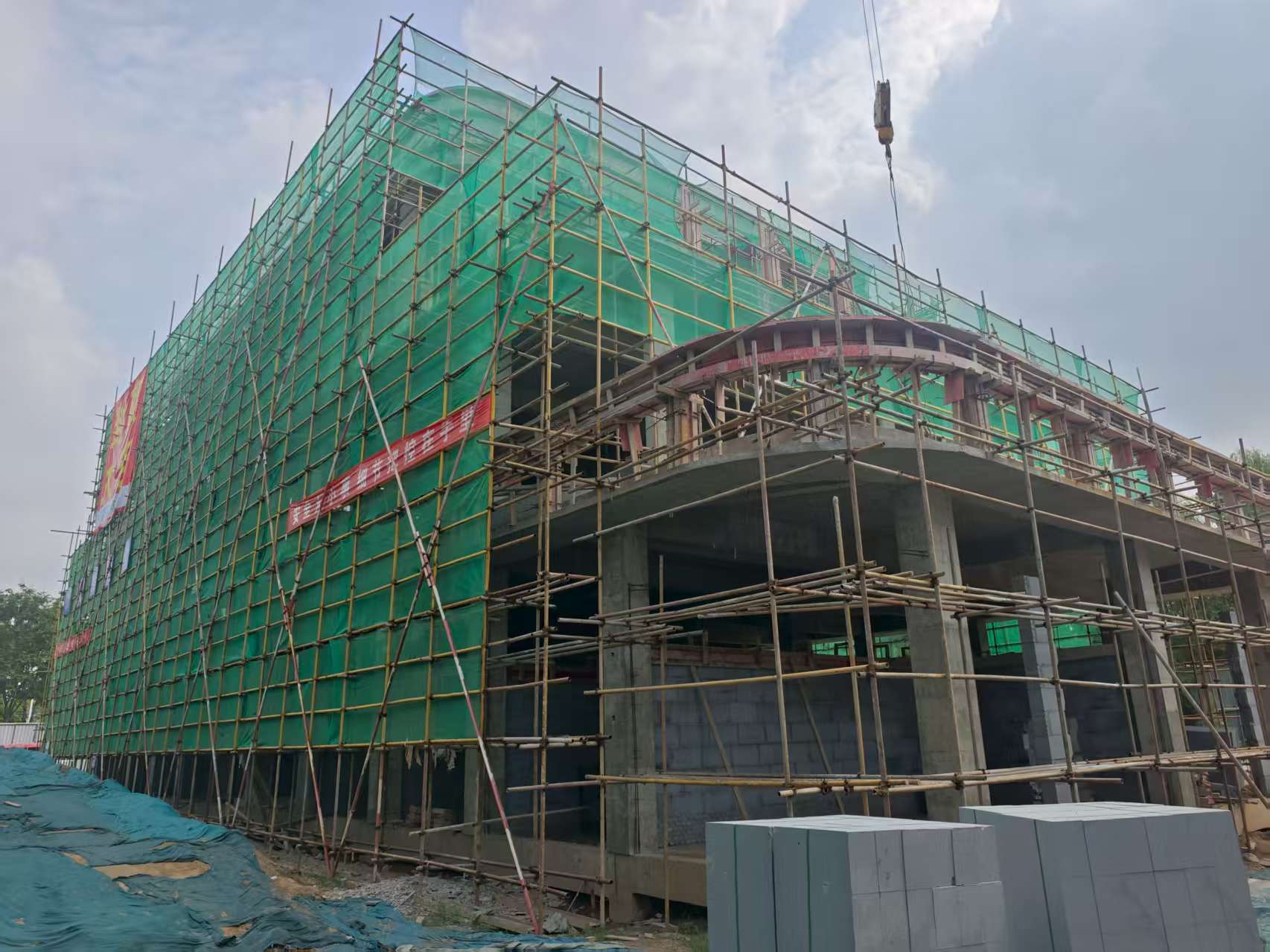

     3#樓主體結構封頂

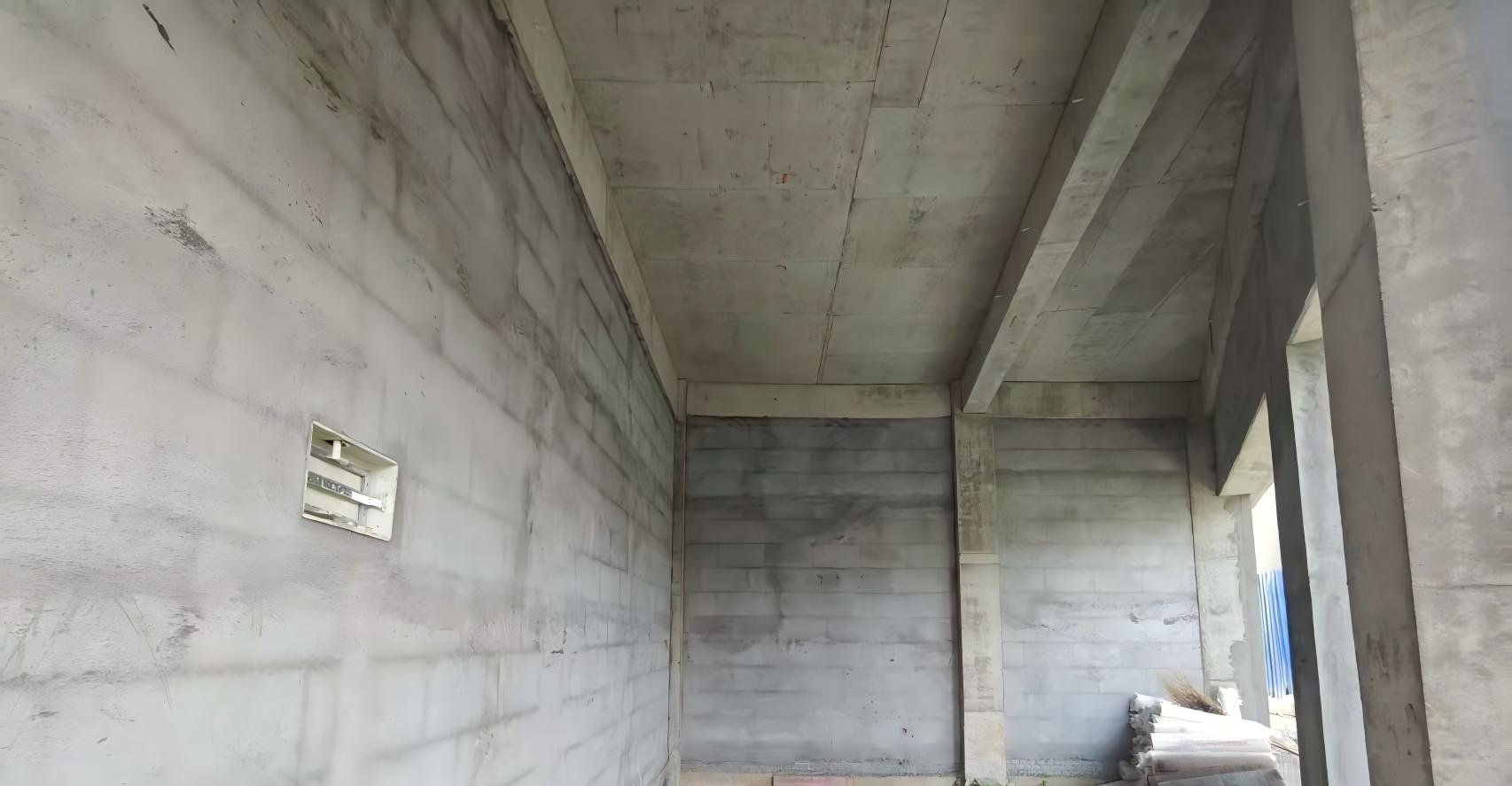

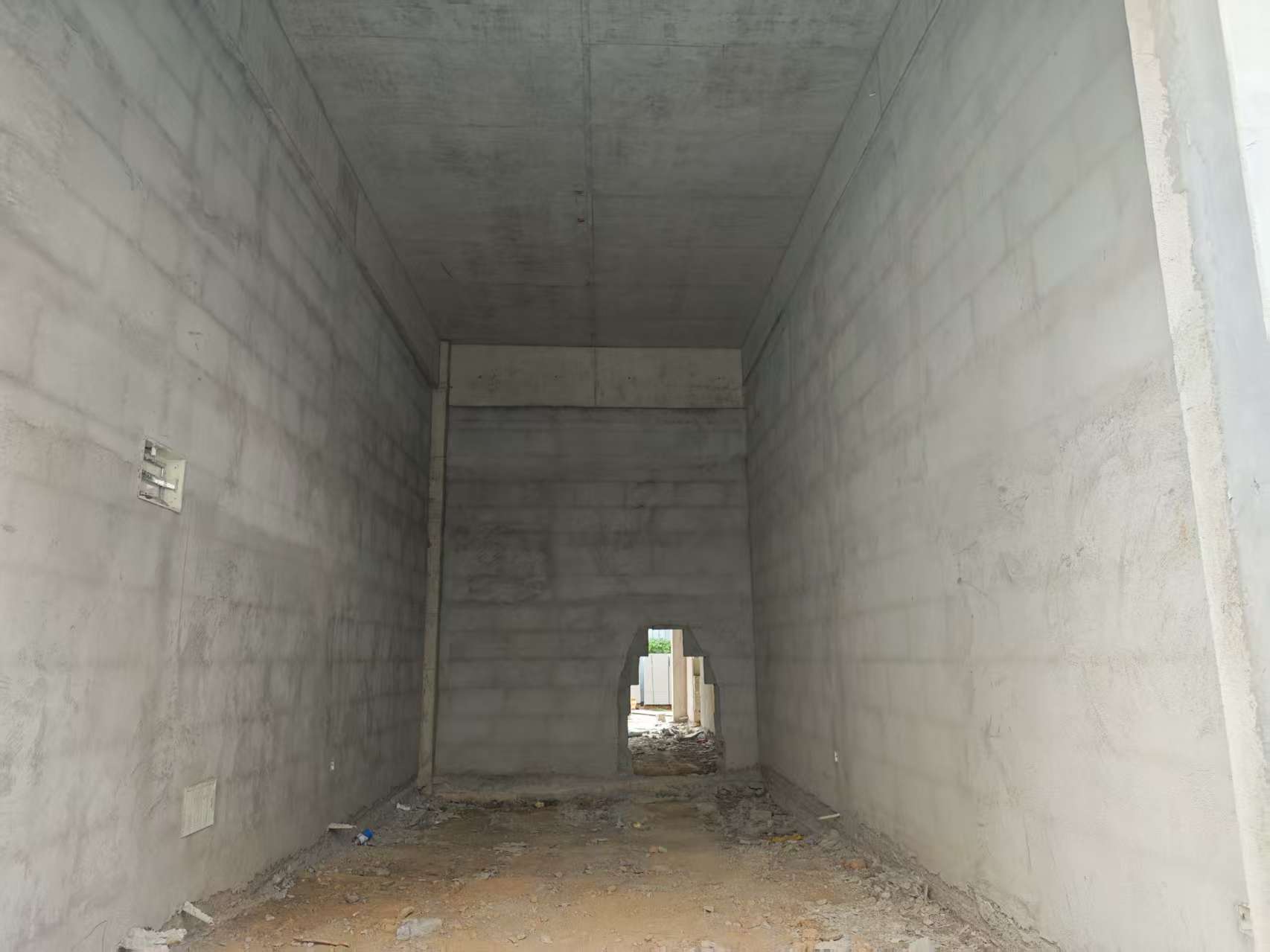

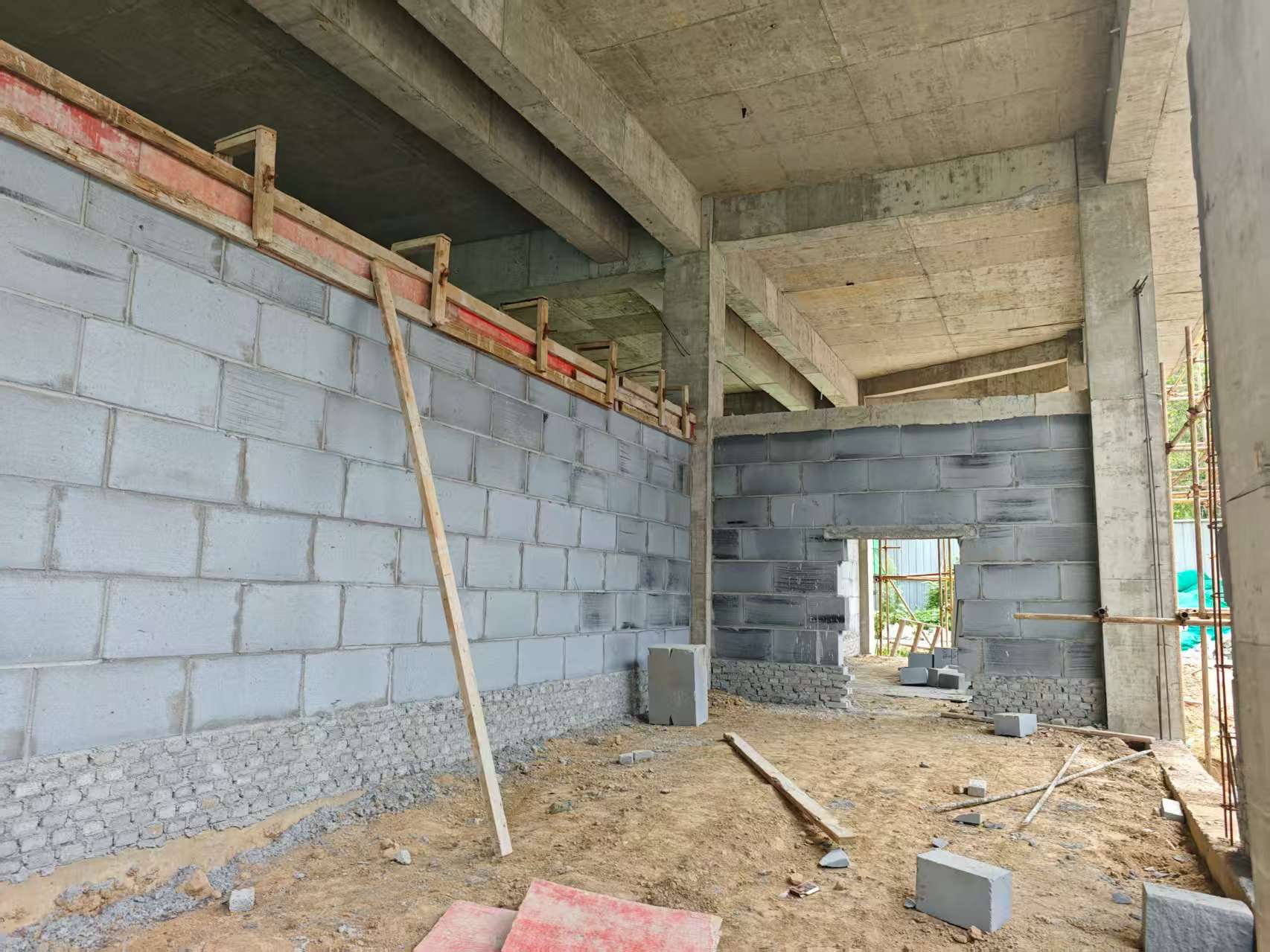

 3#樓墻體砌筑完整體40%

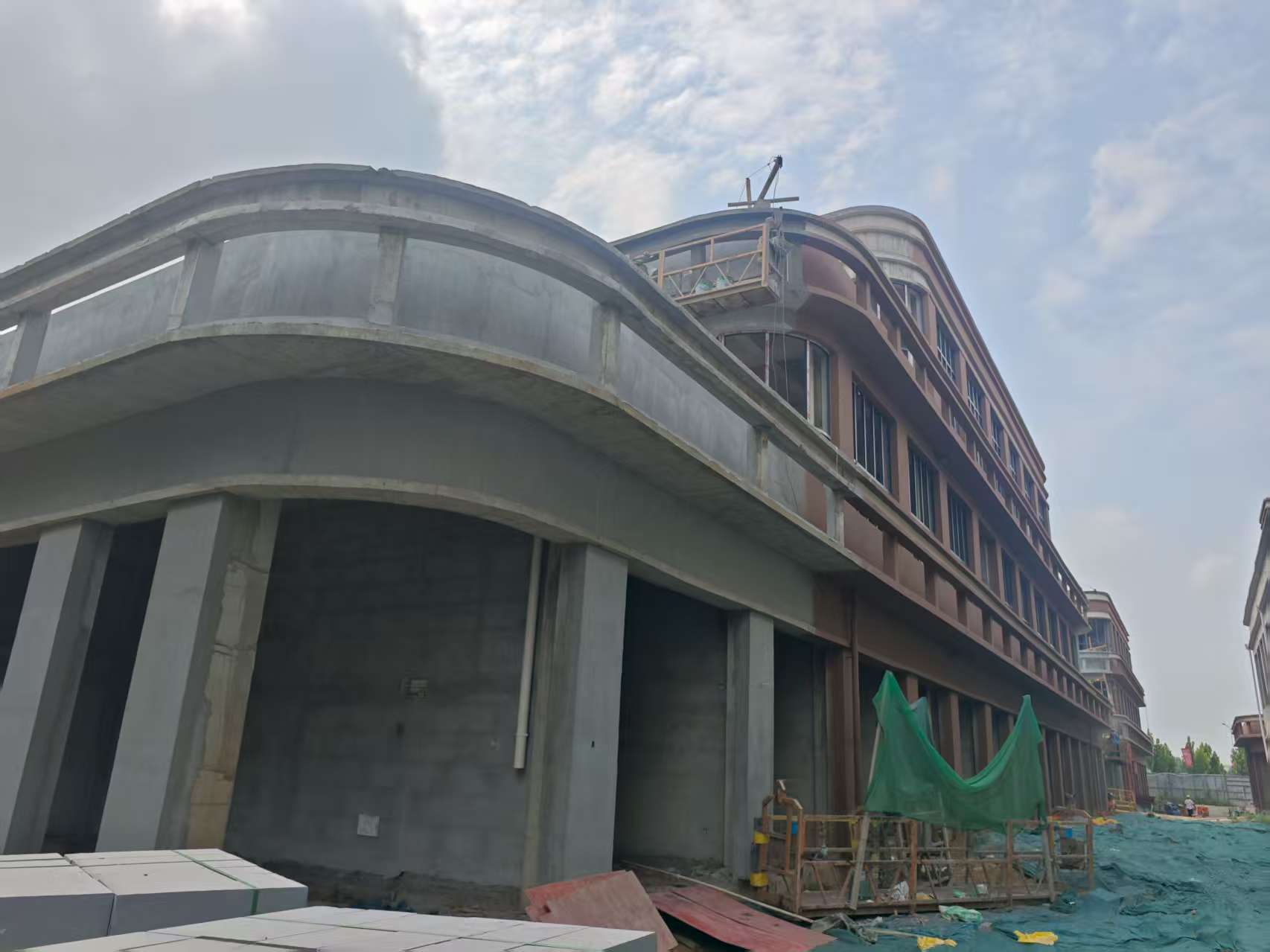

5#樓門窗安裝完整體80%,外墻保溫施工完成,外墻真石漆完成整體90%。





5#樓內墻粉刷完成

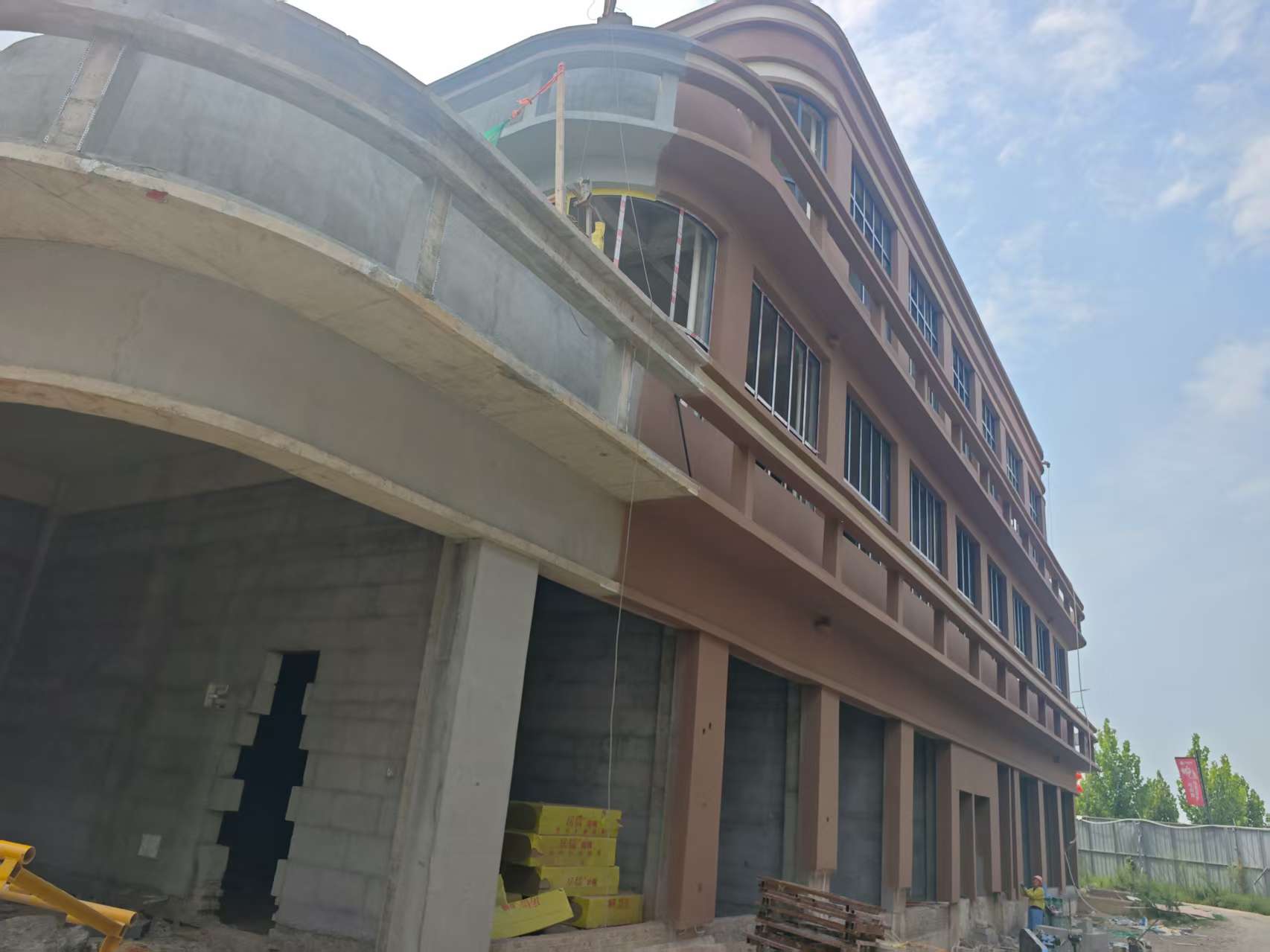

6#樓外墻粉刷完成,外架拆除完成,具備主體結構驗收條件。

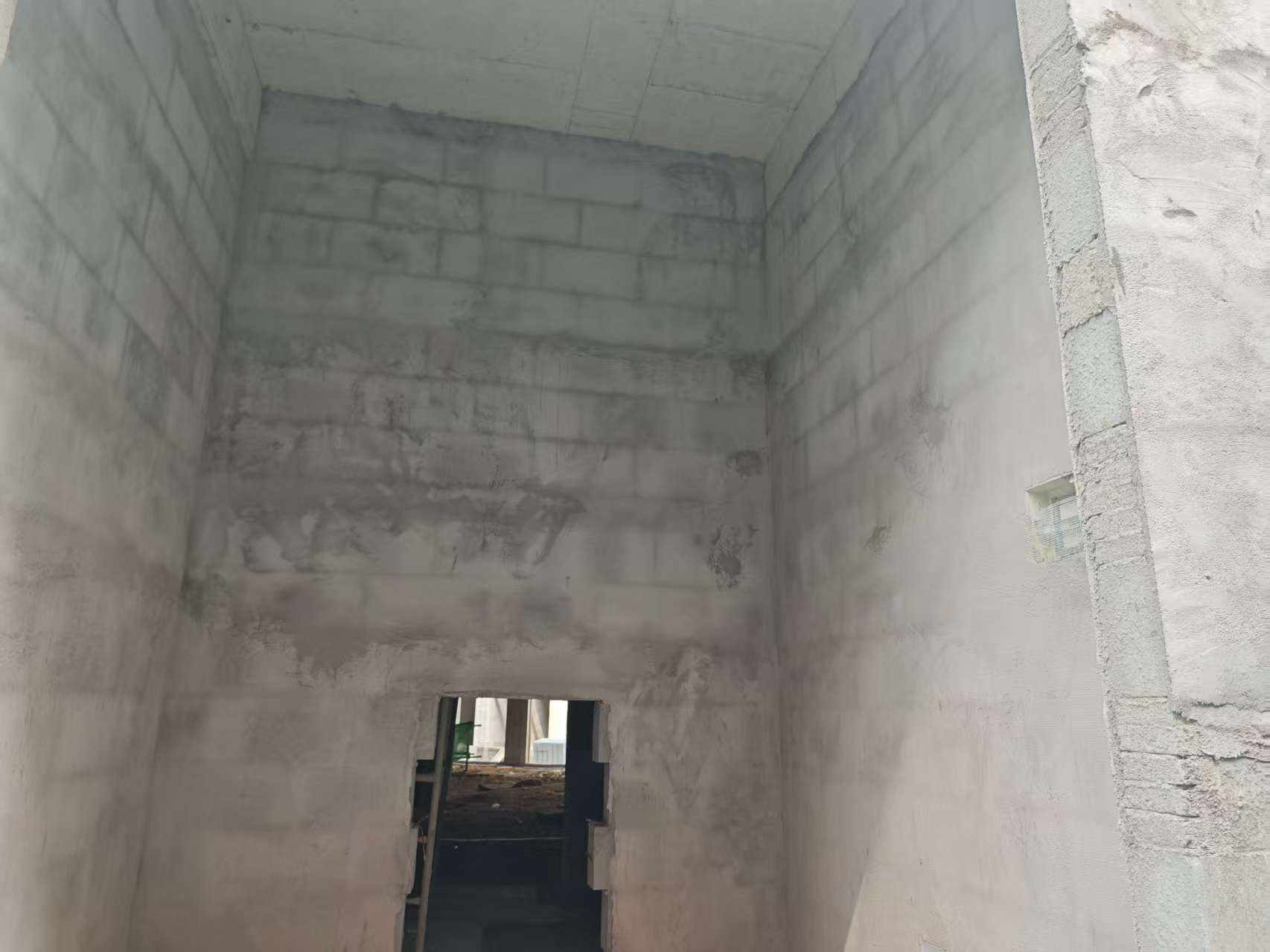

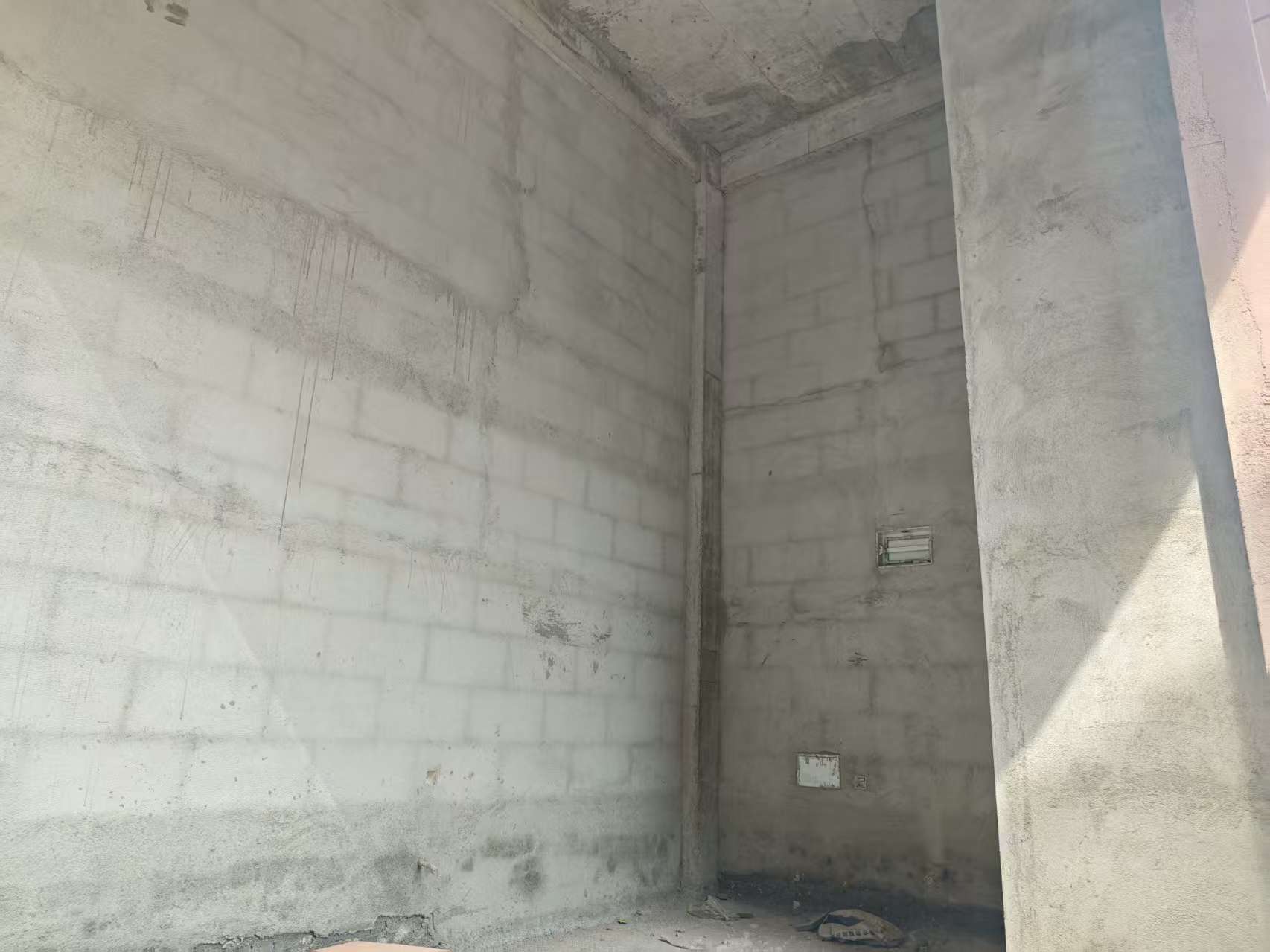

6#樓內墻砌筑完成



7#樓外墻粉刷完成,外架拆除完成。



7#樓內墻砌筑完成,二次結構完成,內墻粉刷完成25%。
